한국가스공사 제주LNG본부는 11일부터 제주지역 최초로 제주복합발전소에 천연가스 공급을 시작했다고 밝혔다.
가스공사는 지난달 24일 제주 LNG 수송선 첫 입항을 시작으로 LNG 저장탱크 냉각 및 기화송출설비 가동시험을 완료했다.
또한 이번 제주복합발전소(중부발전)에 이어 내달 20일에는 한림복합발전소(남부발전)에 천연가스를 공급하며 주배관 공사가 완료되는 대로 가정용 천연가스도 지역별로 순차 공급할 예정이다.

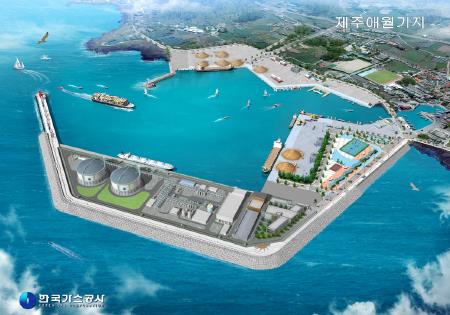

가스공사는 제주 LNG 기지 및 배관망 건설 사업에 총 4275억원의 사업비를 투입해 2017년 1월부터 올 10월 말까지 34개월간 4만5000㎘급 저장탱크 2기, 시간당 60톤 규모의 기화송출설비, 부두 1선좌, 공급 주배관 및 공급관리소 7곳을 건설한다.
채희봉 사장은 "이번 제주지역 천연가스 공급은 전국 천연가스 보급 시대를 여는 신호탄이 될 것"이라며 "앞으로 안정적인 천연가스 공급을 통해 에너지 복지 증진과 제주도가 추진하는 친환경 '카본프리 아일랜드 2030' 사업에 기여할 것"이라고 전했다.
